为了与节拍时间进行比较合确定完成操作或工序所需要的工人数量。确定标准化操作需要的周期时间。
实施者:
熟悉相关操作或者工序的任何人都可以确定周期时间。
实施时间:
15分钟到30分钟,具体时间取决于工序的复杂程度。
周期时间的含义:
周期时间是完成任务所需要的时间。不应将周期时间与节拍时间相混淆,周期时间表示工序的速率。
周期时间:
可以清楚地了解需要多少操作者(条件是知道节拍时间)在标准化操作组合表中应得到使用,为了在整个节拍时间充分地利用操作者,可以将几个周期与一个操作者结合起来
有两种类型的周期时间:
1. 个别周期时间——个别操作的完成速率:例如,包装或者焊接。
2. 总周期时间——操作工序的完成速率。通过在一个确定的工序中将所有的个别周期时间相加,可以计算出总周期时间。
根据周期时间计算作业员人数:

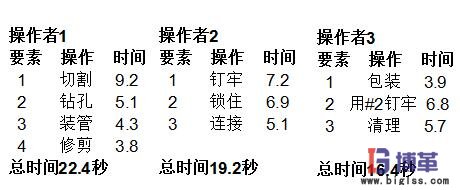

1、通过将个别操作中的所有任务相加,可以获得操作者周期时间。

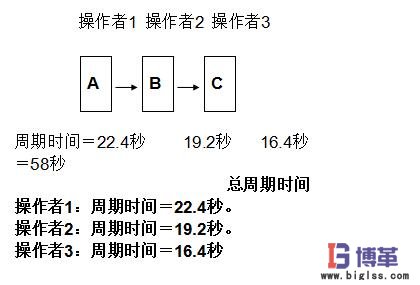

2、将操作者的周期时间相加,获得总周期时间(TCT)。
3、计算节拍时间。记住,通过用可用的生产时间除以每日所需要的总数量,您就可以计算出节拍时间。(参阅节拍时间)
4、通过用总周期时间除以节拍时间。您就可以得到完成任务所需要的工人总数。
要点
· 确定生产线所需要工人的最佳数量被称为平衡生产线。通过这一步骤,您可以在所有操作者之间分配工作要素。
· 当确定所需要的最佳数量的工人时:如果小数大于0.5,就进上去如果小数小于0.5,就舍掉利用改善尽可能地减少周期时间。
实施者:
熟悉相关操作或者工序的任何人都可以确定周期时间。
实施时间:
15分钟到30分钟,具体时间取决于工序的复杂程度。
周期时间的含义:
周期时间是完成任务所需要的时间。不应将周期时间与节拍时间相混淆,周期时间表示工序的速率。
周期时间:
可以清楚地了解需要多少操作者(条件是知道节拍时间)在标准化操作组合表中应得到使用,为了在整个节拍时间充分地利用操作者,可以将几个周期与一个操作者结合起来
有两种类型的周期时间:
1. 个别周期时间——个别操作的完成速率:例如,包装或者焊接。
2. 总周期时间——操作工序的完成速率。通过在一个确定的工序中将所有的个别周期时间相加,可以计算出总周期时间。
根据周期时间计算作业员人数:
1、通过将个别操作中的所有任务相加,可以获得操作者周期时间。


3、计算节拍时间。记住,通过用可用的生产时间除以每日所需要的总数量,您就可以计算出节拍时间。(参阅节拍时间)


· 确定生产线所需要工人的最佳数量被称为平衡生产线。通过这一步骤,您可以在所有操作者之间分配工作要素。
· 当确定所需要的最佳数量的工人时:如果小数大于0.5,就进上去如果小数小于0.5,就舍掉利用改善尽可能地减少周期时间。
作者:博革咨询
推荐新闻
博革必旺2026年业绩突破|上半年销售6000万+,签约302单逆势增长 2026年,博革必旺锚定1.6亿元年度销售总目标精准发力,全员攻坚拓市场、提质增效创佳绩。截至6月底,集团上半年销售额突破6000万+,稳步跑赢时序进度,在稳步发展中积蓄增长动能。 /news/5361.html
精益为核,全链落地 —— 必旺目视化,打造实效工业视觉体系 在现代工厂管理升级进程中,目视化设计早已不再是单纯的环境美化,而是精益管理落地、现场效率提升、安全标准落地的核心载体。必旺目视化设计深耕工业视觉领域多年,依托深厚的精益管理底蕴,以 /news/5339.html
从“五化”到长效:博革总裁金学俊的标准工位建设法则
“五化”筑牢标准工位:博革集团金学俊的现场精益实战路径 精益生产管理的根基在于标准工位,而标准工位落地的核心抓手正是“五化”:管理流程高效化、管理表单系统化、管理形式标准化、管理运 /news/5333.html

.png)
.png)
.png)
